Renovatie rondom hoofdveld

Op deze pagina vindt u een fotoreportage over de grote renovatie rondom het hoofdveld van sportpark "de Oude Kamp". Naast een nieuwe omheining en nieuwe ballenvangers worden er ook een achttal lichtmasten geplaatst. De werkzaamheden worden uitgevoerd in de maanden mei en juni 2019. Foto's: Eric van Boekel, Harrij de Kleijn, Wim Linders en Redactie VV Gassel website.

Renovatie rondom hoofdveld (foto 1)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 1

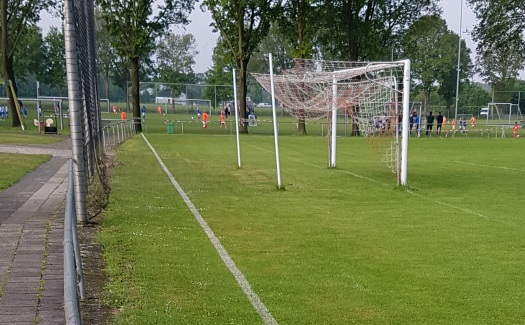

Vanaf maandag 20 mei 2019 start een grootschalige renovatie rondom het hoofdveld. In de dagen hieraan voorafgaand werden alvast de reclameborden van de omheining gehaald.

Renovatie rondom hoofdveld (foto 2)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 2
Vervolgens is er door vrijwilliger Hans Eleuwarin een strakke rechte kalklijn rondom het veld aangebracht op de plek waar straks de nieuwe omheining moet komen staan.

Renovatie rondom hoofdveld (foto 3)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 3

Op zondag 19 mei 2019 speelde Gassel 1 de laatste thuiswedstrijd en dus konden de vrijwilligers van de maandagploeg vanaf maandag 20 mei 2019 helemaal los gaan.

Renovatie rondom hoofdveld (foto 4)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 4

Zo werd de oude omheining die rondom het hoofdveld stond geheel verwijderd en werden ook de banken voor de supporters uit de grond gehaald.

Renovatie rondom hoofdveld (foto 5)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 5

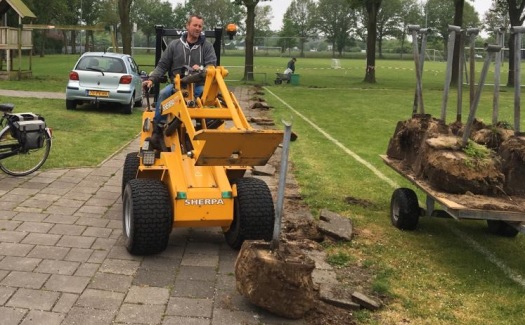

Een voor een werden de steunen van de oude omheining met betonnen voet en al uit de grond getild om afgevoerd te worden.

Renovatie rondom hoofdveld (foto 6)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 6

Inmiddels is sprake van een kale vlakte naast en achter het achterste doel want ook de oude ballenvanger is volledig gedemonteerd.

Renovatie rondom hoofdveld (foto 7)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 7

Voor het uitvoeren van deze grote renovatiewerkzaamheden wordt al het beschikbare materieel ingezet en dus ook de zitmaaier.

Renovatie rondom hoofdveld (foto 8)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 8
Ook de afrastering van het staanvak voor de trouwe supporters aan de kantinezijde moet plaatsmaken voor de nieuwe afrastering.

Renovatie rondom hoofdveld (foto 9)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 9

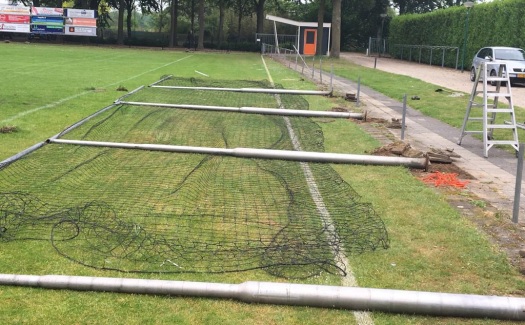

De oude ballenvangers sputterden in eerste instantie nog wat tegen, maar uiteindelijk gaven ze zich toch over en gingen ze horizontaal.

Renovatie rondom hoofdveld (foto 10)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 10

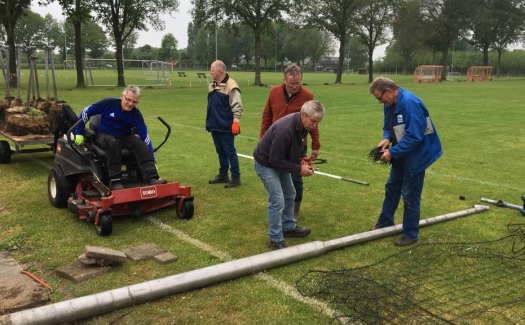

Vervolgens konden de vrijwilligers beginnen met het verwijderen van de oude netten en het demonteren van de gehele constructie.

Renovatie rondom hoofdveld (foto 11)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 11

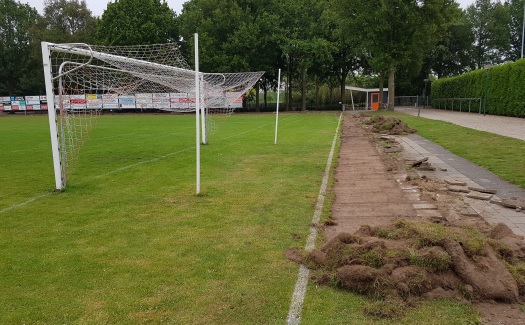

De ballenvanger die afgelopen zondag nog voorkwam dat er diverse schoten op het terras voor de kantine eindigden is inmiddels ook verwijderd.

Renovatie rondom hoofdveld (foto 12)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 12
Veiligheid gaat boven alles, dus is bij de ingang van het sportpark duidelijk met afzetlint aangegeven dat het oude tegelpad niet meer gebruikt kan worden.

Renovatie rondom hoofdveld (foto 13)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 13

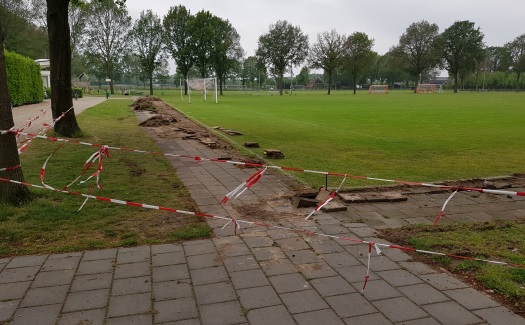

De uitgegraven verticale steunen van de oude omheining staan inmiddels op de parkeerplaats te wachten op hun nieuwe bestemming.

Renovatie rondom hoofdveld (foto 14)
|  foto geplaatst op 20 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 14

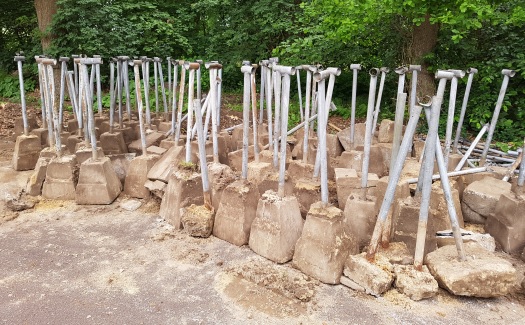

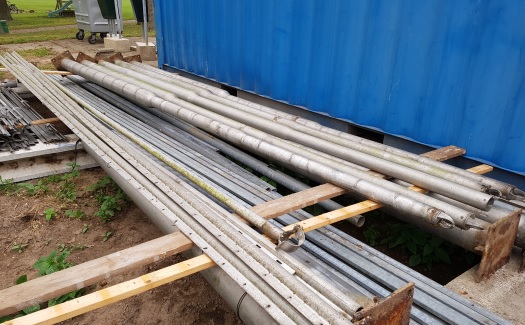

De palen van de oude ballenvangers liggen naast de materiaalcontainer uit te rusten totdat ze op het trainingsveld worden geplaatst.

Renovatie rondom hoofdveld (foto 15)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 15

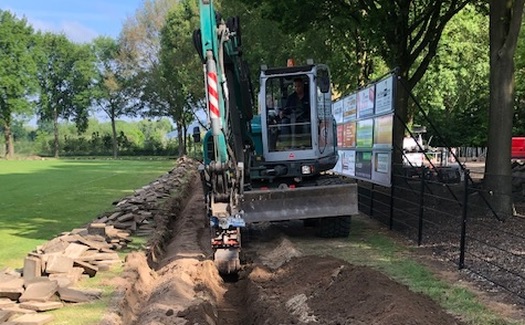

Na het verwijderen van de oude omheining en ballenvangers was het tijd voor de volgende fase, de sleuven voor de stroomkabels van de nieuwe veldverlichting.

Renovatie rondom hoofdveld (foto 16)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 16

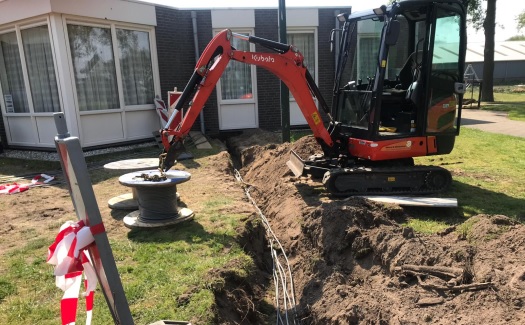

Uiteraard moet de stroom ergens vandaan komen en dus werd een sleuf gegraven vanaf de muur van de besprekingsruimte.

Renovatie rondom hoofdveld (foto 17)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 17

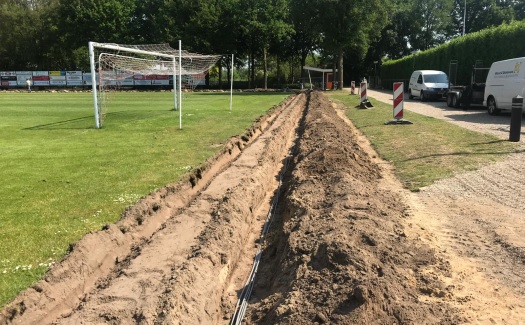

Na de nodige uurtjes van graafwerkzaamheden met onder andere een kraantje konden de eerste kabels worden uitgerold vanaf de kantine richting de plekken van de nieuwe masten.

Renovatie rondom hoofdveld (foto 18)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 18
Achter het doel voor het kantine en langs de gehele zijkant van het hoofdveld was een mooie sleuf gegraven voor de stroomkabels.

Renovatie rondom hoofdveld (foto 19)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 19

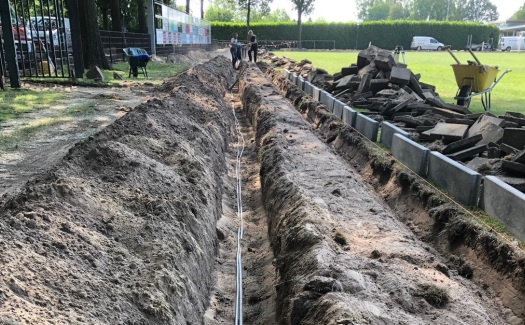

Een flinke klus met honderden meters aan kabels want uiteraard moeten ook de achterste hoeken van het hoofdveld straks goed zijn verlicht.

Renovatie rondom hoofdveld (foto 20)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 20

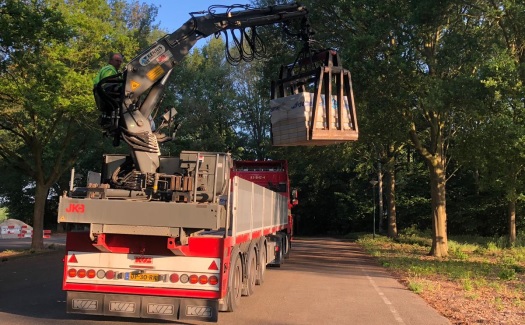

Ondertussen was een grote vrachtwagen de parkeerplaats van sportpark "de Oude Kamp" opgereden met daarop tegels en opsluitbanden voor het nieuwe tegelpad.

Renovatie rondom hoofdveld (foto 21)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 21

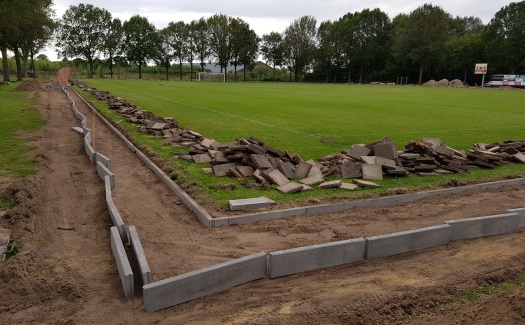

Uiteindelijk stonden er honderden opsluitbanden strak gestapeld in afwachting van hun nieuwe plekje langs het hoofdveld van VV Gassel.

Renovatie rondom hoofdveld (foto 22)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 22

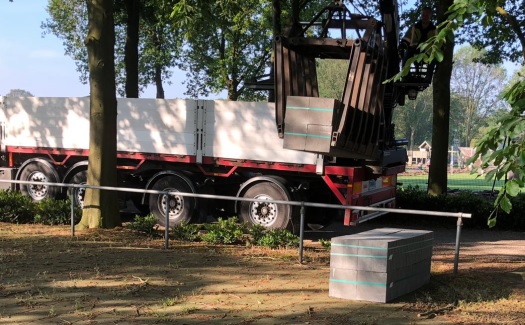

De honderden nieuwe trottoirtegels voor het tegelpad rondom het veld werden neergezet op de plek van de voormalige fietsenparkeerplaats.

Renovatie rondom hoofdveld (foto 23)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 23

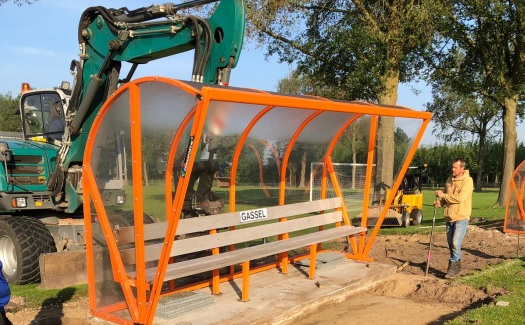

De nieuwe dug-outs moeten vanwege de nieuwe omheining een stukje verplaatst worden en dus werd er groot materiaal ingezet om ze uit de grond te krijgen.

Renovatie rondom hoofdveld (foto 24)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 24

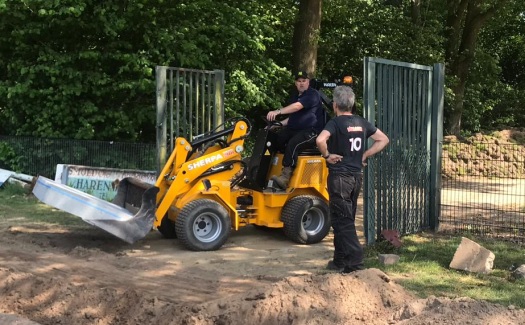

De nieuwe opsluitbanden worden door de vrijwilligers vanaf de parkeerplaats naar hun nieuwe plek langs het veld getransporteerd.

Renovatie rondom hoofdveld (foto 25)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 25

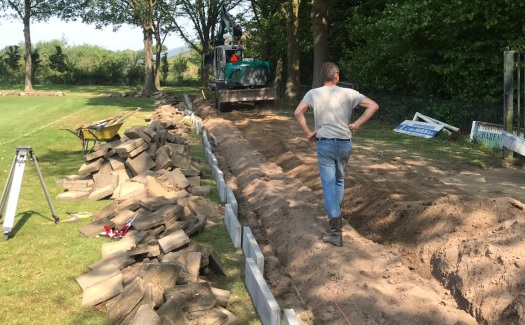

Vervolgens worden ze keurig verdeeld langs de gegraven sleuf voor de bekabeling van de nieuwe lichtstinstallatie.

Renovatie rondom hoofdveld (foto 26)
|  foto geplaatst op 24 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 26

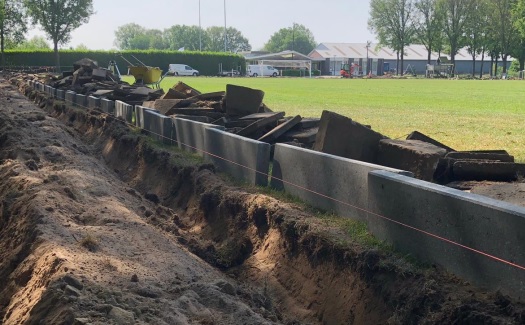

Ook aan het einde van deze dag was duidelijk zchtbaar dat er door de vrijwilligers weer veel werk was verzet.

Renovatie rondom hoofdveld (foto 27)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 27

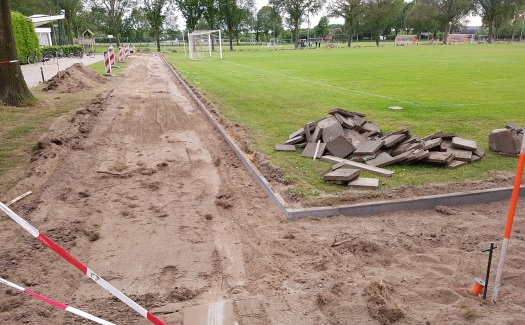

Inmiddels zijn de electriciteitskabels voor de nieuwe veldverlichting gelegd en dus kan worden begonnen met de aanleg van het nieuwe tegelpad.

Renovatie rondom hoofdveld (foto 28)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 28
De opsluitbandjes aan de binnenzijde van het tegelpad zijn inmiddels rondom het hele veld op hun plaats gezet.

Renovatie rondom hoofdveld (foto 29)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 29

Enkele honderden nieuwe opsluitbandjes zijn inmiddels alvast vlak bij hun eindbestemming neergezet.

Renovatie rondom hoofdveld (foto 30)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 30

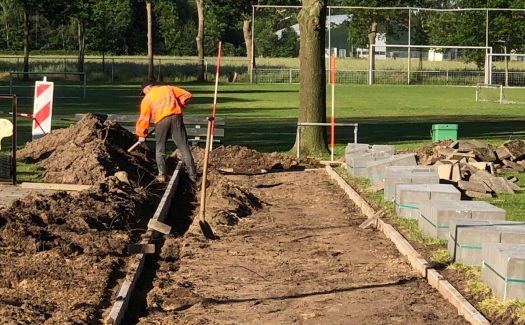

Vervolgens was het tijd voor de volgende fase in het project, het waterpas zetten van de opsluitbandjes aan de buitenzijde van het tegelpad.

Renovatie rondom hoofdveld (foto 31)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 31

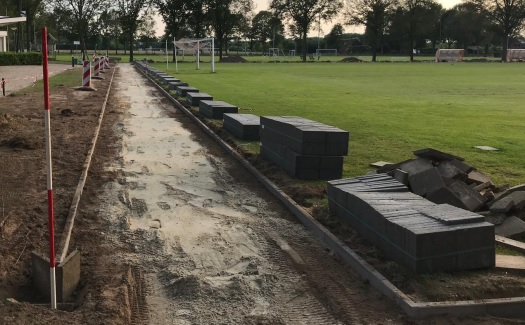

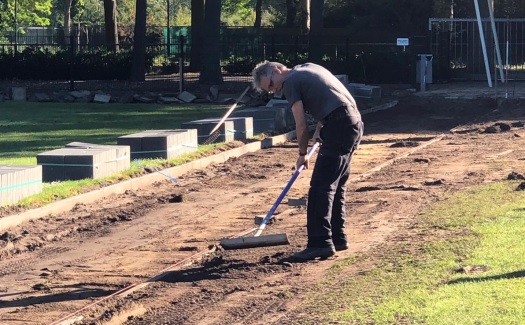

Vervolgens werd het zand aangeharkt zodat de betreffende bandjes de komende jaren keurig op hun plaats blijven liggen.

Renovatie rondom hoofdveld (foto 32)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 32
Aan het einde van de dag was ook deze klus geklaard en zijn achter het doel aan de kantinezijde de contouren van het nieuwe tegelpad al duidelijk zichtbaar.

Renovatie rondom hoofdveld (foto 33)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 33

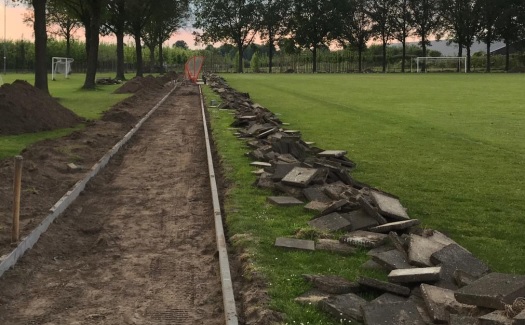

Ook aan de zijde van de dug-outs zijn inmiddels twee hele strakke rijen met opsluitbandjes in de grond gezet.

Renovatie rondom hoofdveld (foto 34)
|  foto geplaatst op 31 mei 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 34
Nu de bandjes zijn gezet kan worden begonnen met het aanbrengen van het gele zand waar straks de nieuwe tegels op komen te liggen.

Renovatie rondom hoofdveld (foto 35)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 35

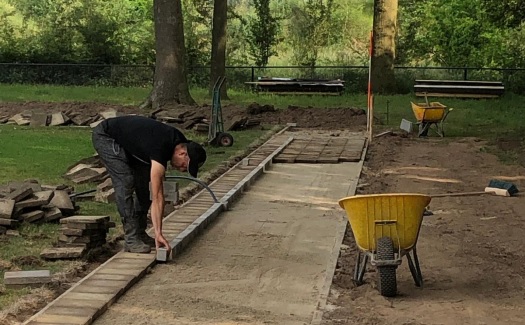

Er is voldoende geel zand aangebracht dus de eerste tegels van het nieuwe tegelpad kunnen worden gelegd.

Renovatie rondom hoofdveld (foto 36)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 36

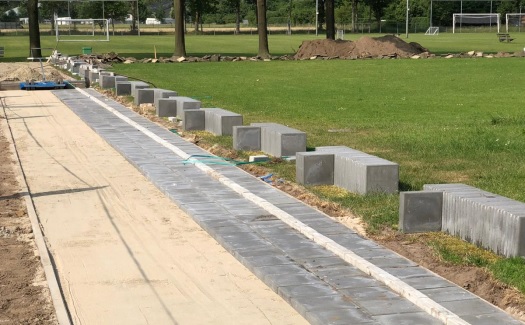

Aan de zijde van de kantine worden nieuwe tegels gelegd, aan de zijkanten van het veld worden de oude hergebruikt.

Renovatie rondom hoofdveld (foto 37)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 37

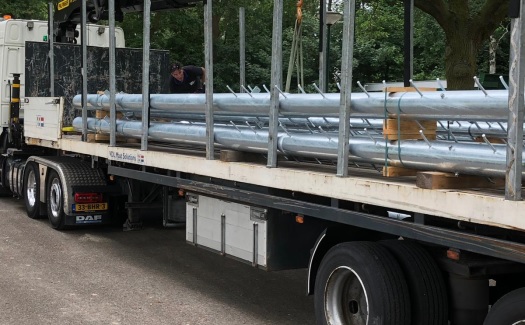

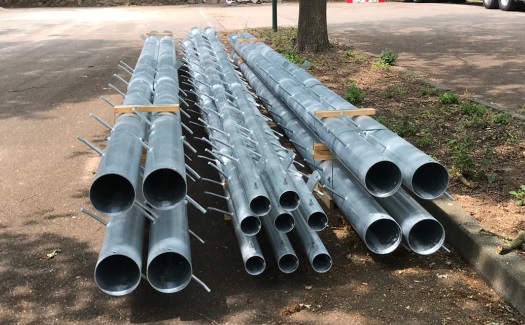

Ondertussen is op de parkeerplaats een grote oplegger gearriveerd met daarop de stalen buizen van de nieuwe lichtinstallatie.

Renovatie rondom hoofdveld (foto 38)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 38
Even later is de oplegger gelost en liggen de onderdelen van de acht nieuwe lichtmasten te wachten op hun eindbestemming.

Renovatie rondom hoofdveld (foto 39)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 39

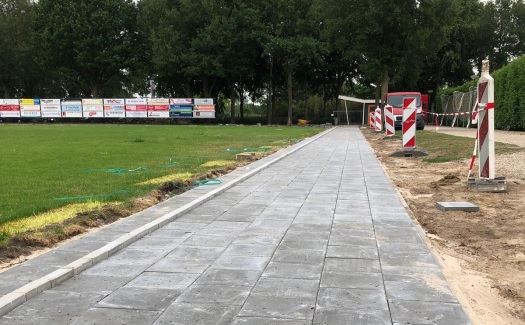

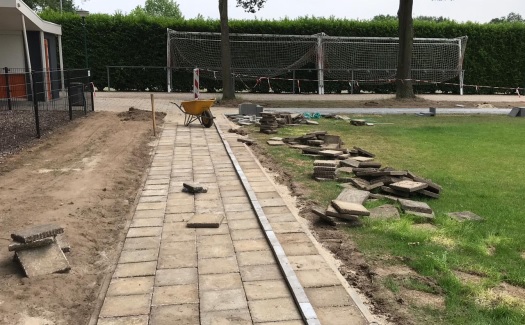

Het nieuwe tegelpad aan de kantinezijde is inmiddels voltooid met in het pad een rij klinkers op de plek waar straks de nieuwe omheiding komt te staan.

Renovatie rondom hoofdveld (foto 40)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 40
Ook aan de zijde van de parkeerplaats van sportpark "de Oude Kamp" ligt inmiddels weer een strak gelegd tegelpad.

Renovatie rondom hoofdveld (foto 41)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 41

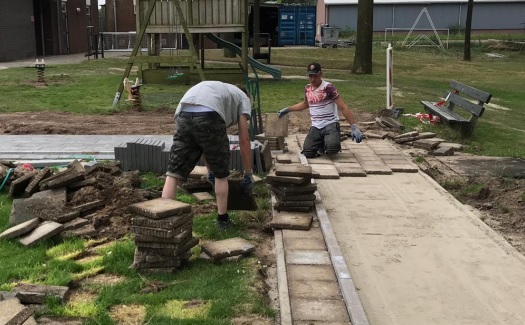

Vervolgens is een begin gemaakt met het tegelpad aan de zijde van het trainingsveld en het tweede wedstrijdveld.

Renovatie rondom hoofdveld (foto 42)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 42
Een stukje verderop moet nog de juiste hoeveelheid van het geel zand worden aangebracht.

Renovatie rondom hoofdveld (foto 43)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 43

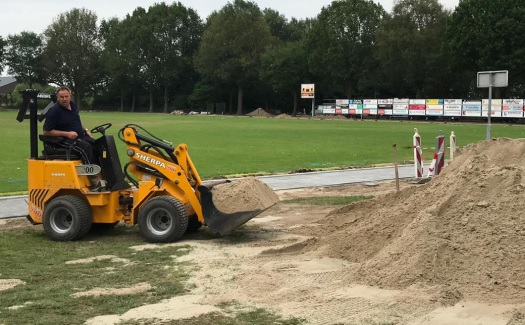

Met een handig shoveltjes wordt het geel zand aangevoerd vanaf de berg die voor de kantine is neergelegd.

Renovatie rondom hoofdveld (foto 44)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 44

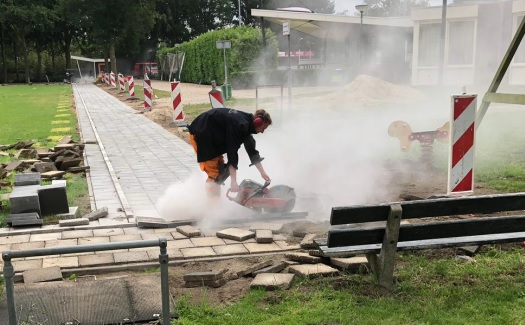

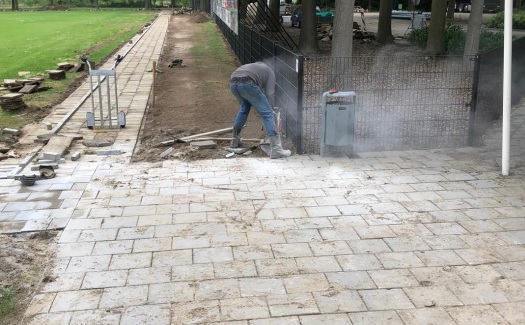

Om sommige tegels passend te maken moest de af en toe de slijpmachine gehanteerd worden.

Renovatie rondom hoofdveld (foto 45)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 45
Ook bij de aansluiting van het nieuwe tegelpad op het pad bij de entree moest er een beetje geslepen worden.

Renovatie rondom hoofdveld (foto 46)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 46

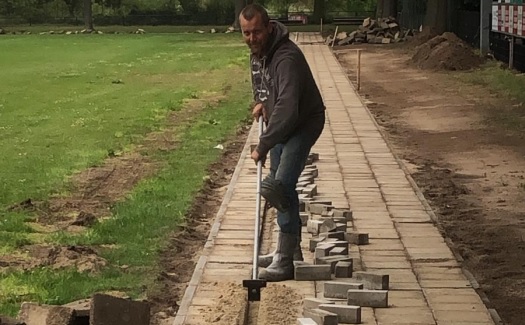

Het leggen van de tegels gaat zeer voorspoedig en na een tijdje is het tegelpad al gevorderd tot bij de twee dug-outs.

Renovatie rondom hoofdveld (foto 47)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 47
Ondertussen worden aan de andere kant de eerste voorbereidingen getroffen voor het plaatsen van de nieuwe omheining.

Renovatie rondom hoofdveld (foto 48)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 48

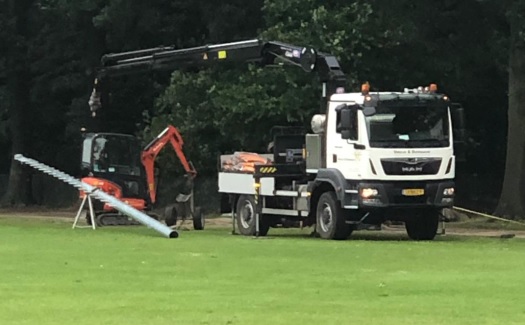

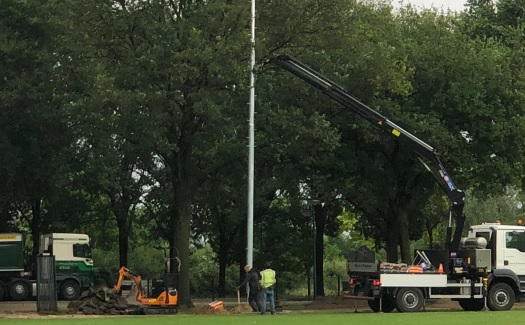

Op donderdagochtend 06 juni 2019 is begonnen met het plaatsen van de masten voor de nieuwe lichtinstallatie.

Renovatie rondom hoofdveld (foto 49)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 49
Enige tijd later staat de eerste van de acht nieuwe lichtmasten voor de LED-verlichting keurig op zijn nieuwe plek.

Renovatie rondom hoofdveld (foto 50)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 50

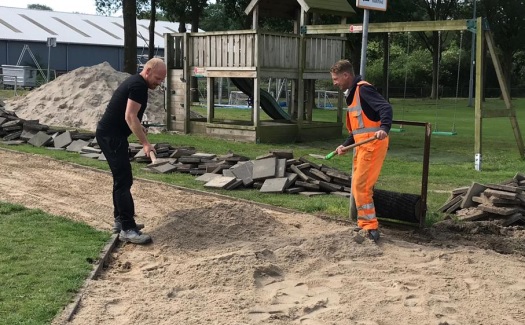

Ook het tegelpad van de rand van het hoofdveld naar de ingang van de kantine wordt opnieuw gelegd.

Renovatie rondom hoofdveld (foto 51)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 52

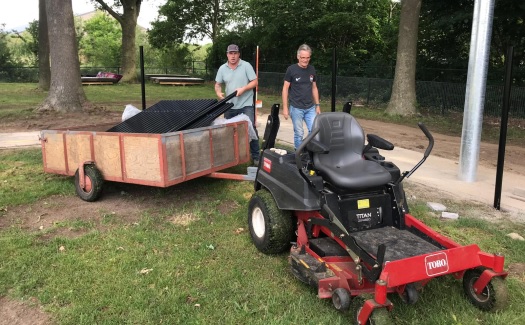

Ook de oude stoep bij de ingang van de kleedkamers en voor het materiaalmagazijn is inmiddels verwijderd om opnieuw aangelegd te worden.

Renovatie rondom hoofdveld (foto 52)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 52
Op vrijdag 07 juni 2019 is in de achterste hoek van het hoofdveld een begin gemaakt met het plaatsen van de palen van de nieuwe omheining.

Renovatie rondom hoofdveld (foto 53)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 53
Ondertussen is men een eindje verderop bezig met de aanleg van een nieuwe stoep voor de poort naar de parkeerplaats.

Renovatie rondom hoofdveld (foto 54)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 54

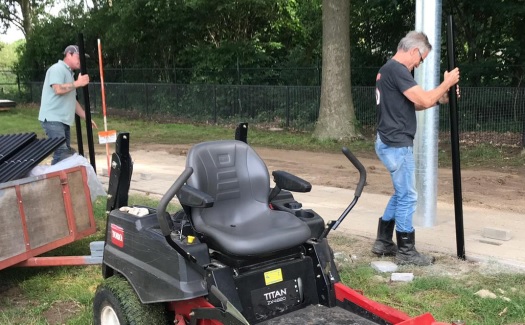

Een voor een worden de palen van de nieuwe omheining op de juiste plek gezet in de uitsparing binnen het tegelpad.

Renovatie rondom hoofdveld (foto 55)
|  foto geplaatst op 08 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 55

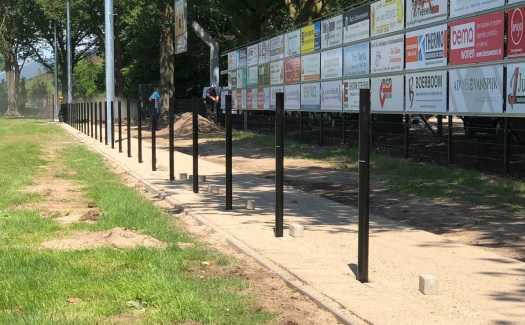

Aan het einde van alweer een drukke werkdag staat er al een flinke rij palen aan de zijde van de parkeerplaats.

Renovatie rondom hoofdveld (foto 56)
|  foto geplaatst op 15 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 56
De twee oude ballenvangers van het hoofdveld verhuizen naar het trainingsveld en veld 2 en dus is daar alvast gemarkeerd op welke plek ze moeten komen staan.

Renovatie rondom hoofdveld (foto 57)
|  foto geplaatst op 15 juni 2019  |

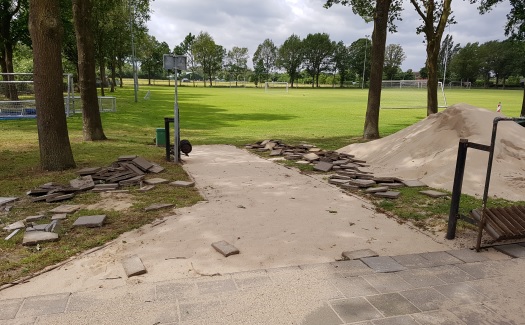

Renovatie rondom hoofdveld / mei-juni 2019 / foto 57
Een van de laatste stukken straatwerk die nog afgerond moesten worden, was het tegelpad vanaf de kleedkamers naar het trainingsveld.

Renovatie rondom hoofdveld (foto 58)
|  foto geplaatst op 15 juni 2019  |

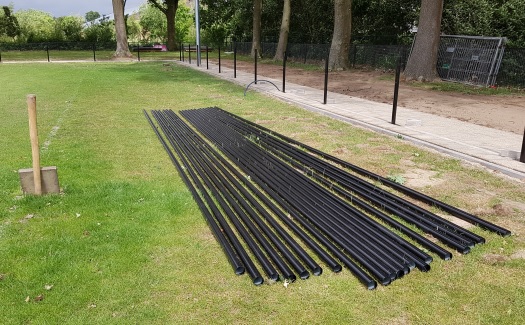

Renovatie rondom hoofdveld / mei-juni 2019 / foto 58
Nu de palen van de nieuwe omheining op hun plaats zijn gezet, is het tijd om de verbindingsbuizen te gaan monteren.

Renovatie rondom hoofdveld (foto 59)
|  foto geplaatst op 15 juni 2019  |

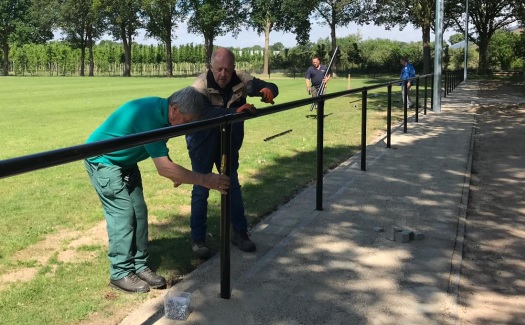

Renovatie rondom hoofdveld / mei-juni 2019 / foto 59
Mede door de inzet van de vrijwilligers van de maandag- en vrijdagploeg verliep ook deze klus weer erg voorspoedig.

Renovatie rondom hoofdveld (foto 60)
|  foto geplaatst op 15 juni 2019  |

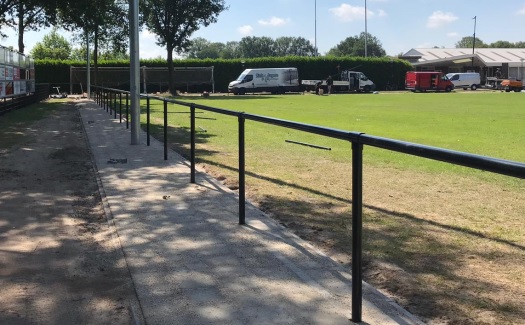

Renovatie rondom hoofdveld / mei-juni 2019 / foto 60
De ene na de andere buis werd gemonteerd en wat later op de dag was de nieuwe omheining aan de zijde van de parkeerplaats al zo goed als gereed.

Renovatie rondom hoofdveld (foto 61)
|  foto geplaatst op 15 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 61
Ondertussen werden op het trainingsveld de eerste betonplaten gelegd waarop straks de hergebruikte ballenvanger moeten komen staan.

Renovatie rondom hoofdveld (foto 62)
|  foto geplaatst op 15 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 62

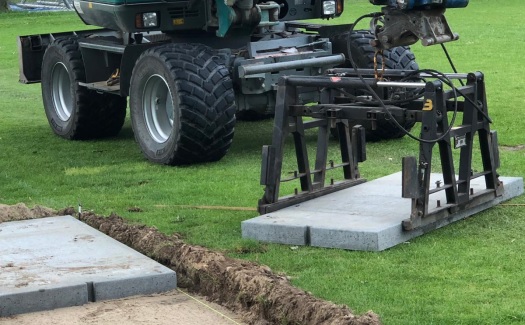

Met behulp van een handige machine werden de betonplaten één voor één keurig waterpas op de juiste plaats gelegd.

Renovatie rondom hoofdveld (foto 63)
|  foto geplaatst op 15 juni 2019  |

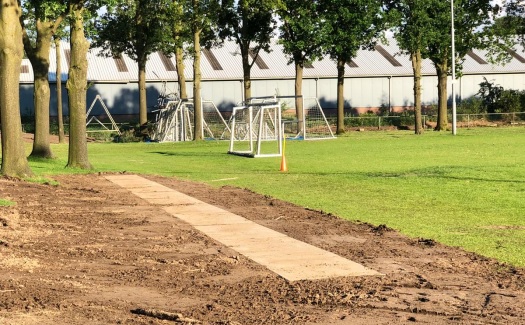

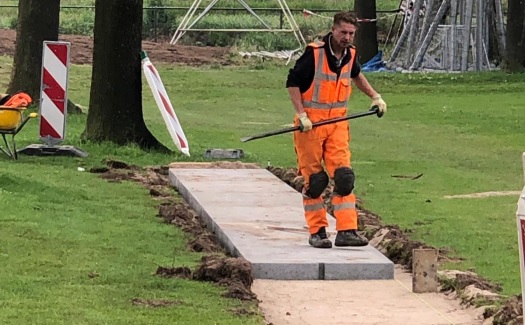

Renovatie rondom hoofdveld / mei-juni 2019 / foto 63
Een paar uurtjes later is ook deze klus weer vakkundig geklaard en dus kan binnenkort een begin worden gemaakt met het plaatsen van de palen.

Renovatie rondom hoofdveld (foto 64)
|  foto geplaatst op 15 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 64
Ook op veld 2 zijn de voorbereidende werkzaamheden voor het plaatsen van de ballenvanger aan de zijde van het hoofdveld inmiddels afgerond.

Renovatie rondom hoofdveld (foto 65)
|  foto geplaatst op 15 juni 2019  |

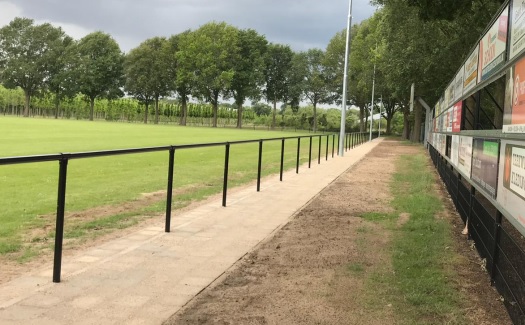

Renovatie rondom hoofdveld / mei-juni 2019 / foto 65
Op 13 juni 2019 werd het straatwerk opgeleverd en zoals ook te zien op de foto's is er door de vaklui en vrijwilligers uitstekend werd verricht.

Renovatie rondom hoofdveld (foto 66)
|  foto geplaatst op 15 juni 2019  |

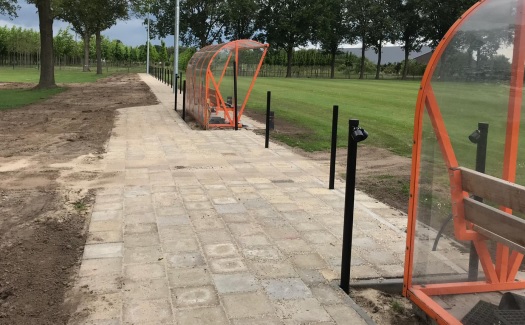

Renovatie rondom hoofdveld / mei-juni 2019 / foto 66
Ook ter hoogte van de dug-outs ligt een keurige stoep, de omheinig is op die plek echter nog niet gereed omdat nog niet alle buizen geleverd konden worden.

Renovatie rondom hoofdveld (foto 67)
|  foto geplaatst op 15 juni 2019  |

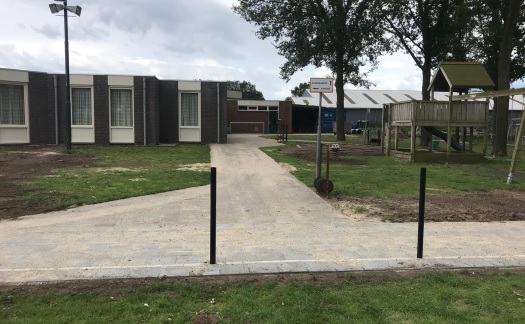

Renovatie rondom hoofdveld / mei-juni 2019 / foto 67

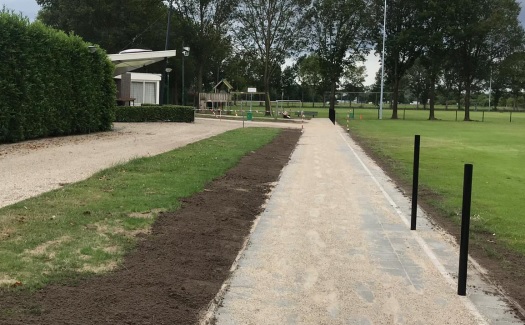

Over dit fraaie nieuwe tegelpad zullen de spelers en speelsters straks het hoofdveld van sportpark "de Oude Kamp" gaan betreden.

Renovatie rondom hoofdveld (foto 68)
|  foto geplaatst op 15 juni 2019  |
Renovatie rondom hoofdveld / mei-juni 2019 / foto 68
In de omheinig aan de kantinezijde en aan de tegenover gelegen zijde is dertig meter ruimte gelaten voor de nieuwe ballenvangers.

(De fotoserie wordt steeds aangevuld met nieuwe foto's van de (voortgang van de) werkzaamheden.)
